Permintaan opnam subcon sipil susanto periode 11 februari skup pekerjaan grouting pedestal, plaster+aci dan benangan, mohon opnam di proses terimakasih

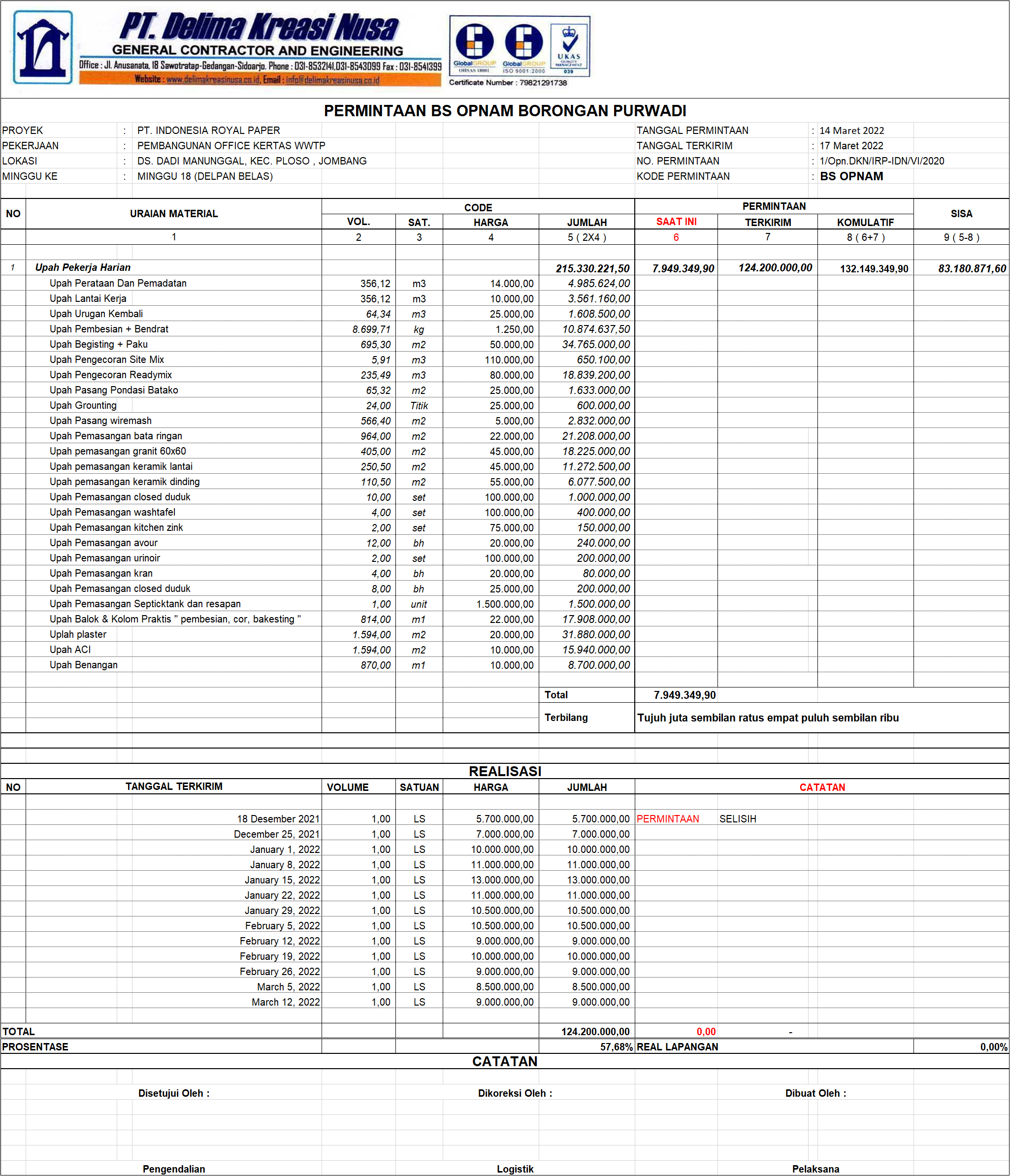

Senin, 14 Maret 2022 Permintaan Opnam Borongan Sipil Susanto Tanggal 12 Maret 2022
Pengajuan code terACC/harga sesuai nego volume RAB : 133.988.722 ( Code belum termasuk kerjaan tambah ) ------------------------------------------------ Opnam minggu ini : Rp 5.245.400,00 Total Opnam samapai minggu ini : Rp131.799.062,51
Permintaan opnam subcon sipil susanto periode 11 februari skup pekerjaan grouting pedestal, plaster+aci dan benangan, mohon opnam di proses terimakasih
BalasHapusSenin, 14 Maret 2022
BalasHapusPermintaan Opnam Borongan Sipil Susanto Tanggal 12 Maret 2022
Pengajuan code terACC/harga sesuai nego volume RAB : 133.988.722
( Code belum termasuk kerjaan tambah )
------------------------------------------------
Opnam minggu ini : Rp 5.245.400,00
Total Opnam samapai minggu ini : Rp131.799.062,51
104OIR322
HapusEVALUASI--->12-3-2022
BalasHapus- Kontrak awal INCLUDE PPN : Rp705.606.000,00
- PO - Add (awal) :
- MC-100 (3-5-2021) :
- TAMBAH DGN PO SENDIRI :
- a. Add-1 PEK.GALIAN DAN BUANG GALIAN :
- b. Kontrak dgn GUSSE sewa Excavator :
- c. Kontrak tangga :
- d. kontrak pekerjaan cantilever MBBR :
- TOTAL INDUK + TAMBAH : Rp705.606.000,00
- Sesuai kesepakatan bersama rapat tgl 3-12-2021 : Julianto, Susilo, Sigit, Umar, Deny, Raga, Agus Ardiansyah
- a. Memakai Schedule kesepakatan dgn OWNER, yg dimulai tgl 4/12/2021 s/d 3/4/2022
- Waktu Pelaksanaan : 9-12-2020 s/d 7-4-2020 = 120 hari
- a. Sesuai OWNER:
- S/d hari ini 12-3-2022 sudah terlaksana : 94 hari = 78,99%
- Sisa hari pelaksanaan : 25 hari
- Progres Riel : 74,41%
- Koreksi Progres Riel :
- Rencana progres : 81,18%
- Deviasi Progres : -6,77% (NEGATIF)
- RIEL BIAYA=Rp427.000.918,877
- Stock = Rp900.000,00
- Profit Riel=52.993.461,44= 11,06%
TAGIHAN :
1. UANG MUKA: 20%---------------------------Tanggal 18-11-2021 Cair tgl 26-11-2021
2. Termin-1 =21,30%------> BERKAS TAGIHAN + PROGRES DITERIMA KANTOR +BU HUI TGL 9-2-2022 Cair tgl 23-2-2022 Mandiri 108.565.443,-
3. Termin-2 =
4. Termin-3 =
5. Termin-4 =
OPNAM MANDOR BORONGAN SIPIL SUSANTO TGL 12-3-2022 PROYEK OFFICE IRP BAYAR TGL 18-3-2022
BalasHapus- NO. BKK : 104OIR322
- KODE MANDOR SUSANTO: 133.000.000,-
- c. Tambah-3 :
- TOTAL 1+2+3 : 133.000,00
- PERMINTAAN OPNAM : 132.300.000,00
- KOREKSI : 132.300.000,00
- SISTEM : 132.300.000,00
- TERBAYAR : 124.200.000,-
- RETENSI : 3.500.000,-
- SISA : 4.500.000,-
- Rencana OPNAM MANDOR BORONGAN SIPIL SUSANTO PROYEK OFFICE IRP 12-3-2022:4.500.000,-
PEMBAYARAN :OPNAM MANDOR BORONGAN SIPIL SUSANTO TGL 12-3-2022 PROYEK OFFICE IRP BAYAR TGL 18-3-2022
- Rek. MUJAIB: Diinput Mas Priadi
- Dibayarkan : 4.500.000,-
- NO. BKK : 104OIR322 dan DATA Otorisasi Disiapkan Mas Priadi
